AI高多层PCB订单传到2027Q1,新增产能为什么先卡在布织机?

近期PCB产业链最刺激的说法,不是涨价,而是部分AI高多层板订单能见度已经延伸至2027年第一季度。紧接着,市场又传出高端电子布织机交期达到18—24个月的消息,新增产能短期难以释放。

近期PCB产业链最刺激的说法,不是涨价,而是部分AI高多层板订单能见度已经延伸至2027年第一季度。紧接着,市场又传出高端电子布织机交期达到18—24个月的消息,新增产能短期难以释放。

这两句话方向上存在产业依据,却不能粗暴拼成“所有PCB都缺货”。​目前真正紧张的,是使用低损耗材料、层数高、压合次数多,而且已经通过客户验证的AI服务器板、加速卡​、交换板和背板产能​。普通单双面板、消费类PCB与AI高多层板,虽然都姓PCB,产能却很难临时串门。

一、订单看到2027Q1?别把结构性缺口写成全行业爆单

“订单排到2027Q1”主要来自近期机构和产业调研口径,并非国内PCB厂商统一披露的在手订单数据,更不能理解成2027年一季度以前所有产能都已被锁死。能够被公开资料确认的,是部分高端产线利用率处于高位,新增项目仍在扩容或爬坡。

沪电股份披露,其泰国数据通讯业务超过70%的海外客户已完成认证,2026年第一季度产能利用率超过90%,针对性扩容预计在第二季度逐步释放。深南电路的泰国工厂和南通四期项目虽然已于2025年下半年连线投产,但2026年仍处于产能爬坡阶段。这说明设备开机和形成稳定交付之间,还隔着良率、认证和产品结构调整。

胜宏科技此前披露的泰国高多层印制线路板项目,规划年产能150万平方米,预计建设周期24个月;越南人工智能HDI项目规划年产能15万平方米,预计建设周期36个月。厂房可以加速施工,客户认证和高阶产品良率却没法靠多派几个施工队解决。

所以,这一轮缺口不是简单的“平方米不够”,而是高层数、低损耗、高纵横比和高可靠性产能不够。

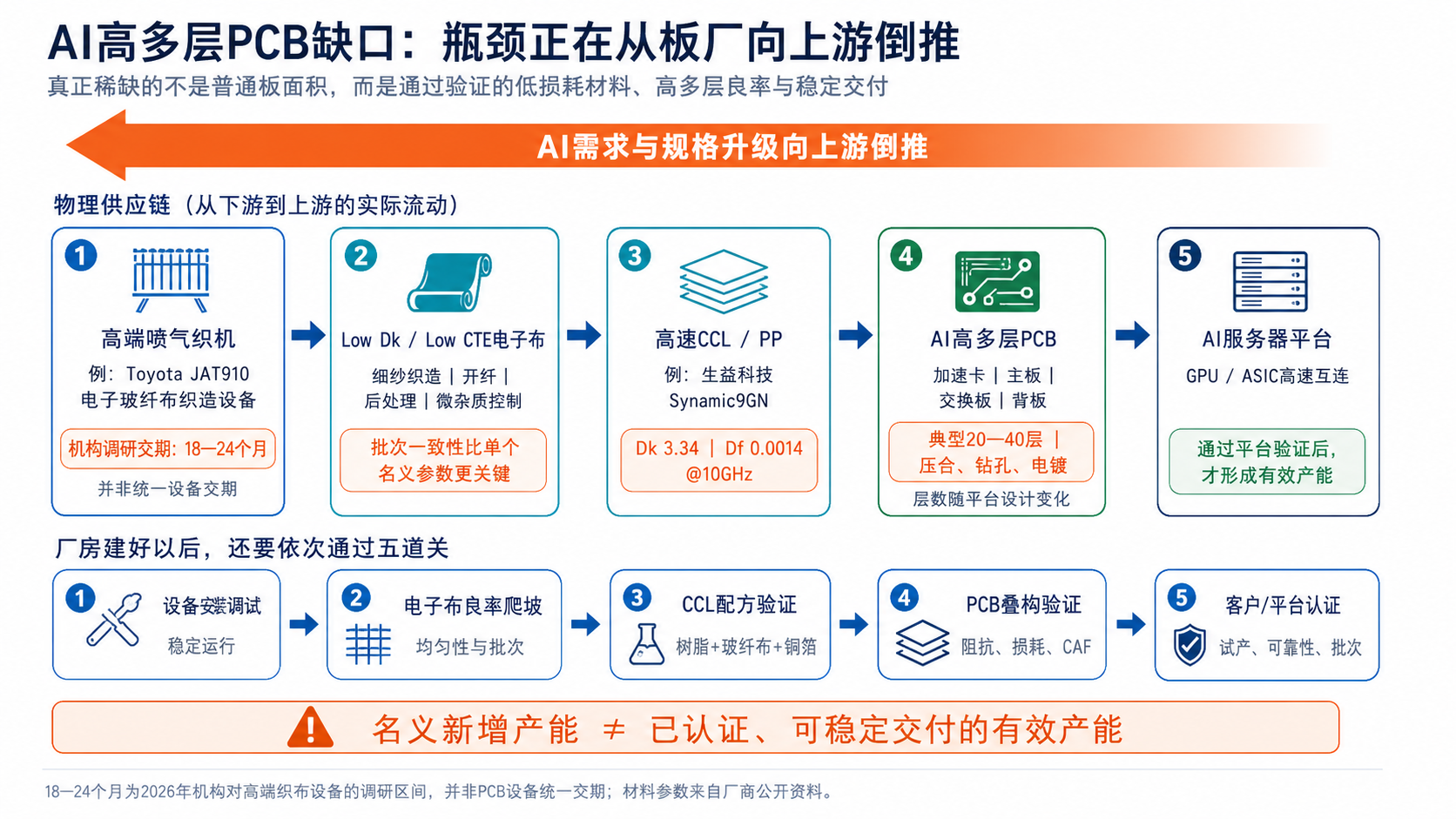

二、一块20—40层AI板,为什么会被织布机卡住?

AI服务器PCB需要承载GPU、CPU、交换芯片和高速接口。生益电子公开文件给出的典型口径是,AI服务器PCB通常达到20—40层,普通服务器多为8—16层;高速覆铜板单价可能达到普通材料的3—5倍。层数增加以后,每块板需要更多覆铜板和半固化片,也意味着更多次压合、钻孔、电镀和阻抗控制。

继续向上追,一张覆铜板由树脂、铜箔和电子玻纤布组成。玻纤布负责绝缘、支撑和尺寸稳定,高速平台还会要求更低的介电常数、介质损耗和热膨胀系数。生益科技Synamic9GN就是一个具体例子,其官网给出的Dk为3.34、Df为0.0014,面向AI服务器、交换机、存储和路由器等高速应用。

问题在于,高端电子布不是把普通玻纤布织得更薄就算完成。极细玻纤纱容易断裂,经纬密度、开纤效果、布面均匀性和微杂质都会影响信号损耗、阻抗一致性与玻纤效应。Toyota Industries官方资料显示,JAT910喷气织机可以用于电子电路板玻璃布等工业材料;2026年机构调研给出的高端织布设备交期已经达到18—24个月。

这里必须划清边界:18—24个月说的是高端电子布织造设备调研区间,不是钻机、压机、电镀线等全部PCB设备的统一交期。但它足以说明一件事——PCB厂扩产再快,也不能凭空变出合格的Low Dk或Low CTE电子布。

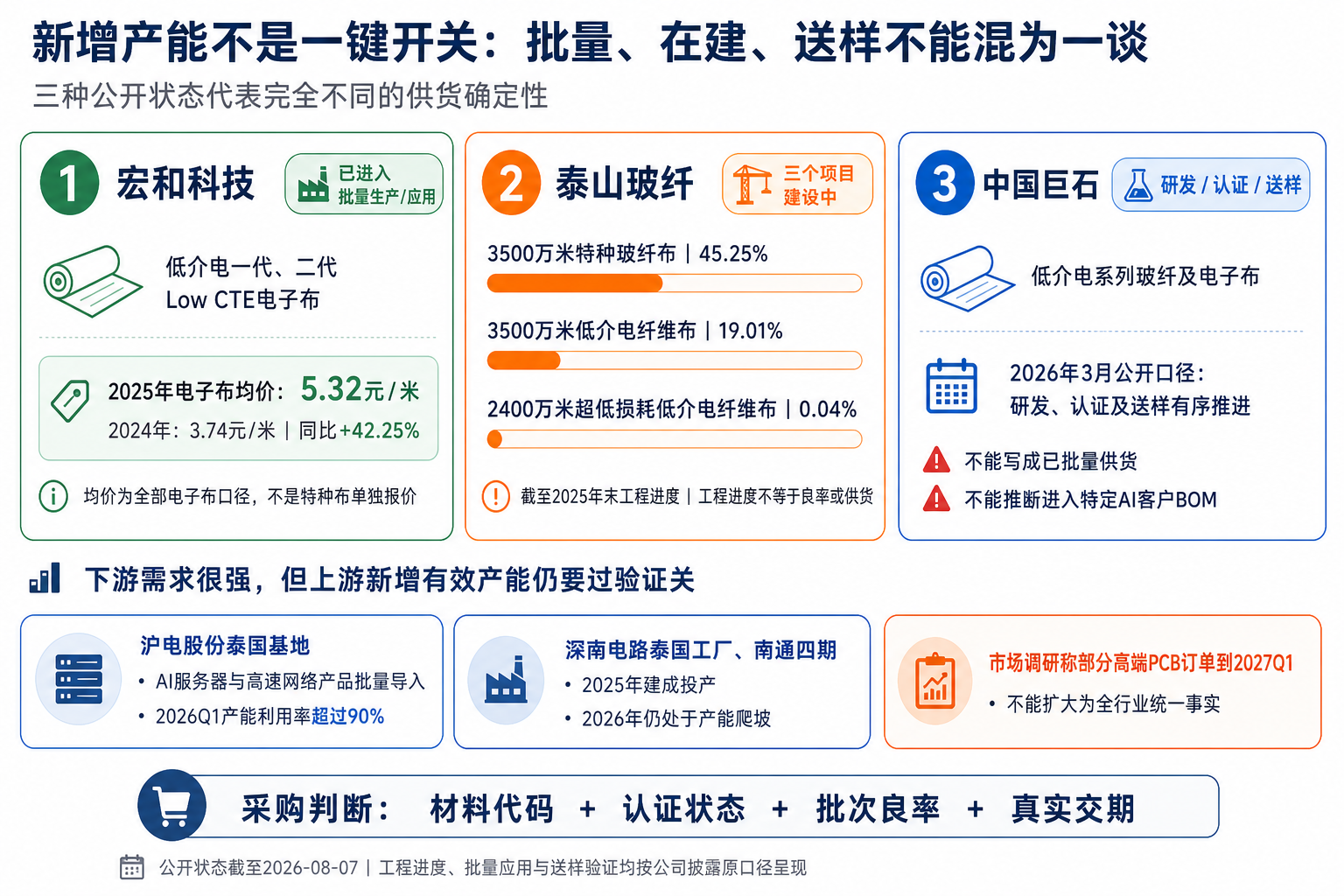

三、宏和已经量产,泰山正在扩,中国巨石还在送样

宏和科技披露,低介电一代、低介电二代以及Low CTE电子布自2025年起已被客户批量应用。公司2025年全部电子级玻纤布平均售价为5.32元/米,较2024年的3.74元/米上升42.25%。这个数据可以证明产品结构和市场行情发生了变化,但它是全部电子布平均售价,不能当成Low Dk或Low CTE特种布的单独报价。

泰山玻纤的扩产规模更大,但项目进度说明新增供给不会瞬间出现。截至2025年末,年产3500万米特种玻纤布项目工程进度为45.25%,年产3500万米低介电纤维布项目为19.01%,年产2400万米超低损耗低介电纤维布项目仅为0.04%。其中2400万米项目披露的建设期为18个月。即使项目按计划建成,后面仍有调机、良率爬坡、覆铜板适配和客户验证。

中国巨石截至2026年3月对低介电系列玻纤及电子布的公开表述,则是研发、认证和送样正在推进。它可以被写成潜在增量和国产评估对象,但现有证据不足以升级为已经批量供应AI服务器产业链。

这正是市场最容易犯的错误:把“规划年产多少米”直接换算成“明年能交多少米”。名义产能只存在于项目表里,通过材料认证、保持批次稳定并被覆铜板厂真正消化的,才叫有效产能。

四、采购最危险的动作,是只锁PCB厂、不锁材料代码

当AI板交期开始拉长,采购最直接的反应通常是抢板厂产能​。但对于高多层高速板,只签PCB​​产能并不够​。更应该一起锁定的,是覆铜板和半固化片型号、玻纤布类别、铜箔粗糙度、树脂含量、叠层结构以及允许使用的第二来源。

“Synamic9GN”“Low Dk二代”“Low CTE”不能只停留在报价单名称里。材料发生变化后,需要重新检查插入损耗、阻抗、时延偏差、Z轴热膨胀、CAF、剥离强度、热应力和翘曲。哪怕Dk、Df参数看起来接近,不同玻纤布、树脂和铜箔组合也可能改变实际板级表现。

另一个风险是囤错料。AI平台迭代速度快,客户可能修改叠构、材料等级或验证清单。当前交期长,不代表所有长单都安全。更稳妥的办法,是由服务器厂、PCB厂、覆铜板厂和电子布供应商共同确认材料代码及切换规则,保留已验证方案作为回退路径,再逐步增加第二来源比例。

结论:2027Q1不是缺货结束日,而是扩产能力的一次考试

我更倾向于把“订单看到2027Q1”理解为高端产能能见度提高,而不是整个PCB行业进入无差别缺货。普通板厂并不会因为AI热门,就自动获得制造20—40层低损耗服务器板的能力。

真正卡住供给的,是高端喷气织机、Low Dk与Low CTE电子布、CCL配方、高多层制造良率和客户认证共同组成的一串瓶颈。只解决其中一环,产能依然可能停在厂房、设备或样品阶段。

2027年第一季度更像一个观察窗口:沪电、深南、胜宏等PCB厂的新增产线能否顺利爬坡,宏和能否稳定放量,泰山玻纤项目能否按期形成有效产能,中国巨石能否从送样走到批量验证,都会决定这轮紧张是缓解,还是继续向更上游传导。

免责声明:本文仅作行业交流,不构成投资、采购或产品推荐;订单、产能和供货状态以企业正式披露及客户验证结果为准。
